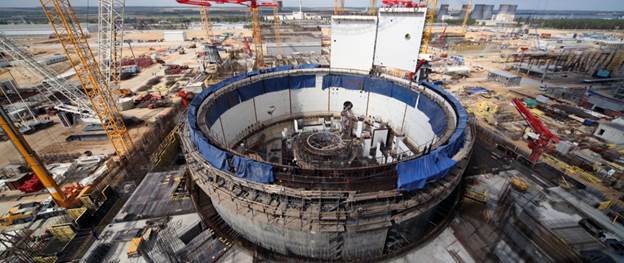

Нововоронежская АЭС-2

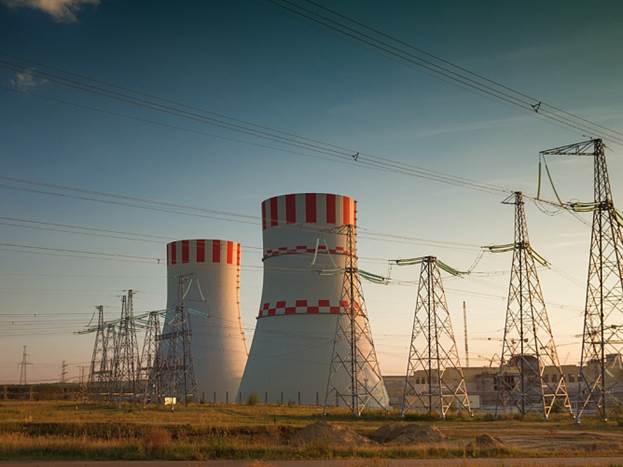

Строительство первого энергоблока Нововоронежской АЭС-2

Строительство первого энергоблока Нововоронежской АЭС-2 начато в 2007 году, второго блока – в 2008 году.   Срок эксплуатации АЭС составит 50-60 лет. Ввод в эксплуатацию новой станции позволит полностью обеспечить регион электрической энергией, дефицит которой образуется в связи с выводом из эксплуатации энергоблоков №3,4 Нововоронежской АЭС, окончание срока эксплуатации для которых, с учетом продления проектного срока эксплуатации на 15 лет, составляет соответственно 2016 и 2017 год. Первый блок Нововоронежской АЭС-2 будет работать с усовершенствованной реакторной установкой типа ВВЭР-1200 проекта АЭС-2006.

Этот проект является эволюционным усовершенствованием серийного проекта с реакторной установкой В-320В-320, хорошо зарекомендовавшего себя при эксплуатации в России, Украине, странах бывшего СЭВ. Основным направлением модернизации явилось создание технологий, обеспечивающих существенный рост уровня безопасности, соответствия их требованиям международным нормам и критериям. Целью проекта АЭС-2006 является достижение принципиально более высокого уровня безопасности и существенных экономических преимуществ по сравнению с действующими энергоблоками АЭС мощностью 1000 МВт с реакторной установкой В-320. Основные технологические процессы, используемые в проекте АЭС-2006, проверены на предшествующих установках. Все основные характеристики оборудования выше, чем на эксплуатируемых энергоблоках. Инновационные технологические решения детально рассмотрены и обоснованы, как теоретически, так и экспериментально.

Реактор ВВЭР-1200 является развитием ВВЭР-1000, серийное строительство которого осуществлялось в СССР. Множество энергоблоков эксплуатируются уже по 20-30 лет и хорошо зарекомендовали себя. Однако реакторная установка имеет ряд существенных технических отличий.

Тепловая мощность 3200 МВт, электрическая — 1150 МВт. Также как и мощность, параметры первого контура несколько выше, чем у АЭС с ВВЭР-1000: давление около 16,2 МПа, температура теплоносителя на входе в реактор около 300, на выходе 330 °C. Выше и параметры второго контура: давление пара перед турбиной 7,0 МПа, температура питательной воды около 225 °C.

В качестве топлива планируется использовать новые тепловыделяющие сборки ТВС-2М, которые уже проходят опытную эксплуатацию на Балаковской АЭС.

Другие основные отличия:

  • использование дополнительных пассивных систем безопасности в сочетании с активными традиционными системами;
  • «ловушка» расплава активной зоны, расположенная под корпусом реактора;
  • пассивная система отвода остаточного тепла;
  • увеличение срока службы энергоблока до 60 лет;
  • увеличен диаметр корпуса реактора и количество комплектов образцов-свидетелей, отслеживающих текущее состояние и определяющих прогнозную оценку изменений свойств металла корпуса

Нововоронежская АЭС-2

Пуск первого блока Нововоронежской АЭС-2 был запланирован на 2015 год, но позднее был перенесён сначала на февраль 2016 года, а затем ещё раз на лето 2016.

Основные этапы строительства

В 2007 году губернатор Воронежской области Владимир Кулаков и руководитель Федерального агентства по атомной энергии Сергей Кириенко подписали соглашение о строительстве станции.

Тогда же были начаты работы по вертикальной планировке территории для будущей АЭС. Дальнейшие этапы сооружения:

2008 год

24 июня был залит первый бетон в фундаментную плиту здания реакторного отделения первого энергоблока

в июле приступили к разработке котлована под второй энергоблок;

2009 год

в январе завершились работы по бетонированию фундаментной плиты здания реакторного отделения первого энергоблока, на которые ушло около 17 тыс. м³ бетона, и, практически одновременно, началась активная фаза строительства второго энергоблока, подготовка к сооружению фундамента, которое началось 12 июля и завершилось в ноябре, для обеспечения работ на площадке сооружения было введёно в работу 2 бетонных завода

в апреле Ижорскими заводами было изготовлено первое крупногабаритное оборудование — парогенератор весом 160 тонн и длиной 11 метров

первое крупное оборудование, устройство локализации расплава (ловушку расплава), весящее 700 тонн, начали монтировать в декабре, возведение гермооболочки к концу года было завершено до отметки 6,4 метра

2010 год

к марту на заводах изготовлено и готово к отправке большая часть крупного оборудования первого блока, к июлю часть его поступила на стройку с помощью водного транспорта.

в июле на Ижорских заводах успешно завершились гидроиспытания, а в сентябре — контрольная сборка реактора для первого энергоблока станции. Это первый реактор, произведённый в России за последние 20 лет

в декабре на заводе Силовых машин были проведены испытания головного образца новой быстроходной турбины мощностью 1200 МВт.

2011 год

к январю были изготовлены, а к апрелю отправлены сепараторы-пароперегреватели (СПП), которые будут доставляться на АЭС частями с апреля по май

В середине мая с завода был отгружен корпус реактора, 15 июля он был доставлен на площадку строящейся АЭС, преодолев 3800 км по Неве, Ладожскому и Онежскому озёрам, Волго-Балтийскому каналу, Волге, Волго-Донскому каналу и Дону

2012 год

17 мая на площадку был доставлен первый (из четырёх) сверхмощный трансформатор, мощностью 533 МВт, напряжением 500 кВ

18 июня доставлен второй парогенератор для энергоблока № 1

5 сентября приступили к работам по монтажу корпуса реактора первого энергоблока. Работы по установке реактора на штатное место завершены 7 сентября 2012.

14 сентября завершено сооружение градирни первого энергоблока проектной высотой 172,5 м. Это самое высокое сооружение подобного типа в России

8 октября установлен второй из четырёх парогенераторов первого энергоблока.

28 ноября установлен последний из четырёх парогенераторов первого энергоблока.

2013 год

1 июля завершено бетонирование чаши бассейна градирни второго энергоблока

29 июля завершено бетонирование купола гермооболочки реакторного здания первого энергоблока.

6 ноября на площадку НВАЭС-2 доставлен корпус реактора для второго энергоблока

2015 год

28 марта на штатное место установлен корпус реактора второго энергоблока

1 июля завершена сборка реактора первого энергоблока

2016 год

24 марта началась загрузка топлива в активную зону реактора

22 марта получена лицензия на эксплуатацию ядерной установки энергоблока № 6

4 апреля завершилась загрузка топлива в активную зону реактора первого энергоблока

15 апреля завершена установка парогенераторов для энергоблока № 7

20 мая в 16:11 МСК реактор достиг критичности (был выведен на минимально контролируемый уровень мощности)

5 августа 2016 инновационный энергоблок поколения 3+ Нововоронежской АЭС был включен в сеть и выдал первые 240 МВт в энергосистему страны, сообщили в пресс-службе концерна «Росэнергоатом» (энергетический дивизион Росатома, оператор всех российских АЭС). Как сообщили в концерне, этому предшествовал толчок турбины (выход на плановый набор оборотов холостого хода роторов турбогенератора), опробование её работы на холостом ходу. Специалистами был проведён большой комплекс проверок и испытаний на различных этапах освоения мощности, а также тестирование и ревизия различного оборудования - все мероприятия, необходимые для подтверждения надёжности и безопасности энергоблока при его дальнейшей эксплуатации

2017 год

23 февраля успешно завершились испытания 15-суточным комплексным опробованием на 100%-ом уровне мощности, в ходе которого энергоблок подтвердил способность стабильно нести нагрузку в соответствии с проектными параметрам

27 февраля Федеральная служба по экологическому, технологическому и атомному надзору (Ростехнадзор) выдала заключение о соответствии вводимого объекта проектной документации, техническим регламентам, и нормативно-правовым актам, в том числе требованиям энергетической эффективности. Новейший энергоблок №1 Нововоронежской АЭС-2 (блок №6 НВАЭС) с реактором ВВЭР-1200 поколения «3+» сдан в промышленную эксплуатацию

28 февраля энергоблок №1 Нововоронежской АЭС-2 успешно прошел аттестацию генерирующего оборудования и с 1 марта начал поставка мощности на оптовый рынок электроэнергии
