Сегодня на атомной станции, расположенной на берегу
р. Десны в 100 км к юго-востоку от Смоленска, эксплуатируются три энергоблока
с реакторами РБМК-1000. Проектом предусматривалось строительство двух очередей,
по два энергоблока с общими вспомогательными сооружениями и системами в каждой.
Первая очередь Смоленской АЭС относилась ко второму поколению АЭС с реакторами
РБМК-1000, вторая - к третьему поколению. Однако события на Чернобыльской АЭС
привели к пересмотру задания и отказу от сооружения четвертого энергоблока. Таким
образом, третий энергоблок оказался единственным ныне действующим энергоблоком
с реактором РБМК-1000 третьего поколения. При этом в проект энергоблока были внесены
изменения, повышавшие его безопасность и надежность, что повлекло за собой увеличение
срока строительства.
Строительство первой очереди
АЭС началось в 1976 г., вслед за строительством на ЛАЭС, и завершилось в 1985
г. Ввод в эксплуатацию первого энергоблока состоялся 9 декабря 1982 г., второго
- 31 мая 1985 г. Первым директором АЭС был И. А. Мельник, затем Г. А. Копчинский,
главным инженером - Ю. П. Сараев. Их усилия обеспечили качественные пусконаладочные
и пусковые работы на первом энергоблоке, а впоследствии - его надежную эксплуатацию.
Проекты строительства АЭС с энергоблоками РБМК второго
поколения, разрабатывавшиеся институтами "Теплоэлектропроект", "Гидропроект" имени
С. Я. Жука и специализированными проектными организациями, предусматривали более
широкое внедрение в строительство индустриальных методов, основанных на применении
высокопроизводительных строительных машин, подъемно-транспортного оборудования,
блочного метода монтажа оборудования, рост насыщенности стройплощадок средствами
большой и малой механизации.
|
Заместитель Председателя Совмина СССР В. Э. Дымшиц (третий справа)
среди строителей Смоленской АЭС. Конец 70-х годов
|
Посещение секретарем ЦК КПСС В. И. Долгих Смоленской АЭС. Начало
80-х годов
|
На
строительстве первой очереди Смоленской АЭС использовался опыт Курской АЭС по
укрупнению поступающих с заводов-изготовителей транспортабельных блоков массой
20-60 т. Их монтаж в узлы массой 200-650 т производился в специальных тепляках,
оснащенных грузоподъемными механизмами для сборки, кантовки и транспортировки
узлов к месту монтажа. Для работ по укрупнению и монтажу элементов корпуса реактора
использовался портальный кран КП-640 с двумя мостовыми кранами грузоподъемностью
320/32 т. С его помощью производились снятие крыш с тепляков, кантовка металлоконструкций
реактора, их перестановка из одного тепляка в другой, а также подача в шахту реактора.
Масса отдельных укрупненных блоков превышала 600 т, бака биологической защиты
- 700 т, верхней плиты с компенсатором - 680 т, нижней плиты с крестообразной
опорой - 660 т.
Такой технологический прием
не мог не дать результатов. Применение портального крана КП-640 позволило установить
первый сепаратор диаметром 2,8 м, длиной 31 м и массой 278 т всего за 30 ч, а
последний (четвертый) - за 24 ч.
В состав каждого
энергоблока входили: один реактор тепловой мощностью 3200 МВт и два турбогенератора
электрической мощностью по 500 МВт. Турбогенераторы были установлены в общем для
всех трех энергоблоков турбинном зале длиной около 600 м, каждый реактор расположен
в отдельном здании. Станция работает только в базовом режиме, ее нагрузка не зависит
от изменения потребностей энергосистемы.
Все
энергоблоки оснащены системами локализации аварий, исключающими выброс радиоактивных
веществ в окружающую среду даже при самых тяжелых предусмотренных проектом авариях,
связанных с полным разрывом трубопроводов максимального диаметра контура охлаждения
реактора.
На третьем энергоблоке Смоленской
АЭС с реактором РБМК третьего поколения, введенном в эксплуатацию 17 января 1990
г., была достигнута наибольшая степень соответствия требованиям современных нормативных
документов по безопасности.
|

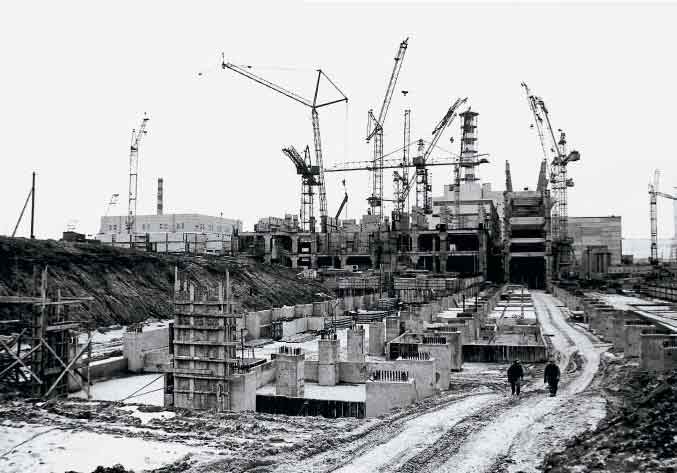

Панорама строительства Смоленской АЭС. 70-е годы
|
В конце 2000 г. был сделан первый шаг к
строительству Смоленской АЭС-2 - подписан акт выбора земельного участка. Из трех
предложенных площадок в Рославльском и Починковском районах, находящихся в зоне
пониженной сейсмичности, как наиболее оптимальный был выбран участок в бывшей
деревне Пятидворка Рославльского района. Работа над проектом САЭС-2 ведется специалистами
генерального проектировщика - Атомэнергопроекта совместно с работниками Управления
капитального строительства САЭС; заказчик строительства - концерн "Росэнергоатом".
Министр по атомной энергии Российской Федерации
А. Ю. Румянцев 20 июня 2001 г. подписал приказ № 337 "Об организации работ по
созданию АЭС с энергоблоками ВВЭР-1500", в соответствии с которым важнейшей задачей
Минатома России признано создание не позднее 2003 г. базового проекта АЭС с энергоблоками
ВВЭР-1500, которые предусматривается разместить на площадках Смоленской АЭС и
Ленинградской АЭС-2.
Технико-экономические
характеристики атомной станции с энергоблоками ВВЭР-1500 позволят обеспечить преимущество
АЭС перед альтернативными энергоисточниками на органическом топливе в регионах
перспективного роста энергопотребления и достичь экономических показателей, соответствующих
характеристикам лучших зарубежных АЭС.
